时序变迁,岁月更迭,值此万物繁盛之际,南昌县人才公共实训基地(县中专)项目自4月27日开工至5月11日近半月以来,各项工程有条不紊推进中。项目部严格按照南昌市政建设集团相关管控动作标准执行,现将项目施工现场整体进展情况通报如下:
一、安全生产及文明施工

1、每周进行安全联合大检查,对发现的问题督促及时整改。

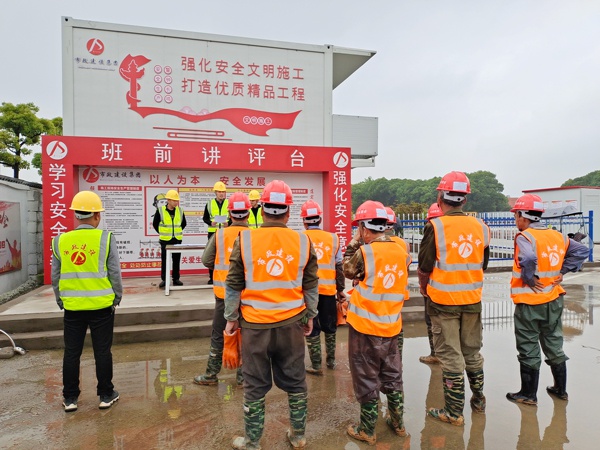

2、新进场工人进行安全教育及技术交底,现场张挂安全生产标语,加大安全宣传。
3、应对恶劣雷雨天气,切断施工区总配电,短暂暂停户外露天施工。

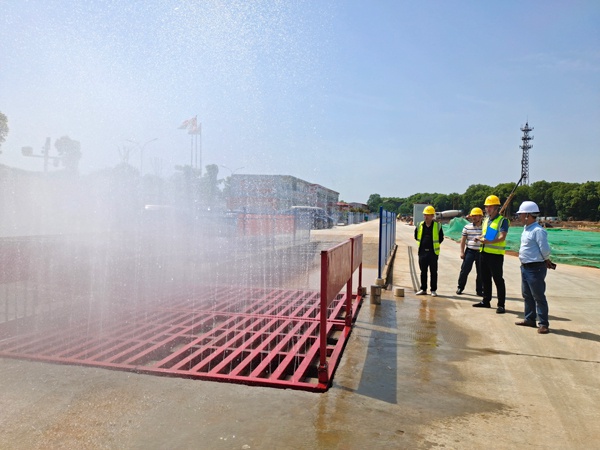

4、施工区道路每日冲洗,保持整洁,避免扬尘。

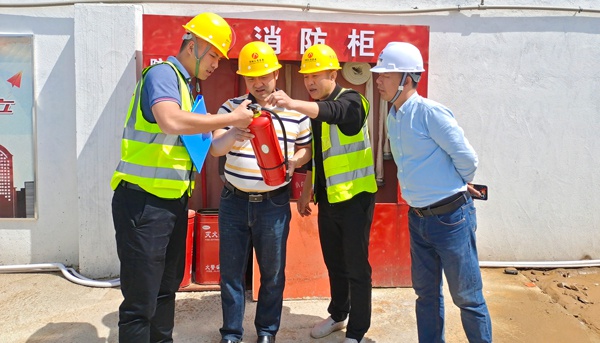

5、对施工区安全用电及起重作业重点管控。
二、质量管控
1、参观ALC加气砼条板厂家及实地考察施工安装在建工程。
2、考察拟定劳务班组施工作业及管理水平。
3、对入岩及终孔岩样进行确认、测绳复核、钢筋笼制作加工质量抽检等。
三、进度管控
朝着做好现场总平面场地规划的目标,保证现阶段及后续施工能尽最大可能铺开工作面,以便应对建设单位后期可能提出的更高工期目标。目前完成情况:自4月27日开工截止5月11日,一期270根桩,已完成154根桩浇筑,完成57%。
四、项目协调
1、催办图纸设计终稿及全部送审,催办预算编制终稿。
2、与资料外包单位负责人对接,强调针对按照最低市优标准,上报质安站的相关申请报表需及时提交。
3、参与装修及室外附属工程设计及预算编制工作,针对下一步的预算送审尽量向设计概算批复中的建安费靠拢;在打造精品项目的同时,做到使公司利益能实现最大化。
